Le programme FLOT-LOG (FLOTte – LOGistique), dénommé ainsi depuis l’approbation de la fiche de caractéristiques militaires le 29 juin 2009, évoluera entre deux projets de coopération dont le deuxième sera le bon et plusieurs décalages. Et ce n’est que le 18 mai 2020 que sera découpé la première tôle (de la partie arrière) du futur Bâtiment Ravitailleur de Forces (BRF) n°1 de 31 000 tonnes à pleine charge. Lancé et mis à l’eau simultanément le 29 avril 2022 grâce au remplissage de la forme B des Chantiers de l’Atlantique débuté dans la nuit, il sera bientôt achevé au terme de sa phase d’armement. Une première sortie à la est prévue en novembre 2022. Le Jacques Chevallier (31 000 tonnes à pleine charge) deviendra le plus important bâtiment logistique à flot de l’histoire de la Marine nationale, devant l’Isère et ses 26 700 tonnes à pleine charge.
L’entrée en phase de réalisation du programme FLOT-LOG (FLOTte LOGistique) avait été décidée à la mi-octobre 2018 par un Comité Ministériel d’Investissement (CMI). La commande devait être passée l’année suivante, conformément au projet de loi de finances 2019. Et c'est à partir de l'offre remise, fin avril 2018, par Naval group et STX à l’OCCAR quant à la réalisation de quatre FLOT-LOG, dérivés du LSS (Logistic Support Ship) Vulcano (2021) conçu et construit par Fincantieri pour la Marina militare, que le 30 janvier 2019, l’OCCAR et pour le compte de la Direction Générale de l'Armement (DGA), notifiait la commande de quatre FLOT-LOG, pour la somme de 1700 millions d’euros (2019), aux industriels.
Les industriels sont rassemblés dans un Groupement
Momentané d'Entreprises (GME) réunissant les Chantiers de l'Atlantique - le
mandataire qui supervise la construction - et Naval Group. Le chantier naval de
Castellammare di Stabia (Fincantieri) a été mandaté par les Chantiers de
l'Atlantique pour la construction des parties avant des quatre FLOT-LOG.
Naval Group reçoit la responsabilité de mettre à l'étude et d'intégrer les
systèmes militaires - depuis le système de combat POLARIS jusqu'à la
disposition des systèmes d'artillerie - des futurs bâtiments logistiques :
c'est-à-dire tout l'armement. La phase d'industrialisation représente 9 millions d'heures de travail.
Les coques des futurs BRF (Bâtiment Ravitailleur de Forces), selon la dénomination introduite par le Dossier Information Marine 2019, bénéficient d'une construction partagée entre le chantier naval de Castellammare di Stabia (Fincantieri) et les Chantiers de l'Atlantique : le premier devant construire les parties avant - à livrer entre 2021 et 2027 - des quatre bâtiments logistiques, constituées chacune de neuf blocs, tandis que le deuxième reçoit la charge d'usiner les treize blocs de la partie arrière, des superstructures et de l'achèvement de la coque propulsée.
La partie arrière a bénéficié de la découpe de la première tôle le 18 mai 2020, au cours d'une cérémonie présidée par la ministre des Armées, Mme Florence Parly, à Saint-Nazaire et au sein de l'un des ateliers des Chantiers de l'Atlantique, en présence du Chef d'Etat-Major de la Marine (CEMM), l'Amiral Christophe Prazuck, et du Directeur Général (DG) des Chantiers de l'Atlantique, M. Laurent Castaing. La quille du futur bâtiment fût officiellement posée le 15 décembre 2021 par le positionnement et mise au sec de la forme B et dès l'arrivée de la partie arrière. Dans la foulée furent positionnés puis soudés les trois premiers blocs construit à Saint-Nazaire. La coque a été fermée le 22 février 2022.
La partie avant (73,82 mètres de longueur pour un maître-bau de 27,60 mètres, 3 000 t : soit un ensemble de neuf blocs) du BRF n°1 Jacques Chevallier a bénéficié de la découpe de sa première tôle « quelques jours » que la diffusion du communiqué de presse diffusé le 29 juin 2020 par Fincantieri et attestant de la tenue de la cérémonie marquant solennellement ce jalon industriel. La quille de cette partie avant fût posée au cours d'une cérémonie (10 février 2021). Et cette même partie avant fût livrée officiellement, le 6 novembre 2021, aux Chantiers de l'Atlantique.
L'achèvement de l'assemblage de la coque, le 22 février 2022, a laissé la place aux derniers travaux d'achèvement du BRF n°1 Jacques Chevallier dans la forme B jusqu'à sa mise à l'eau, le 29 avril 2022, intervenue au cours d'une cérémonie en présence du DG des Chantiers de l'Atlantique, M. Laurent Castaing, du P-DG de Naval group, M. Pierre-Eric Pommellet, et du directeur de l'OCCAR, M. Matteo Bisceglia. Le Jacques Chevallier a flotté pour la première fois vers 13h00. Il a été transféré - à partir de 16h30 -, via la forme Joubert, la partie amont du quai de la Prise d’Eau où se poursuivra la phase d’armement dont la responsabilité incombe à Naval group.
Les noms des quatre bâtiments furent dévoilés par le Chef d'Etat-Major de la Marine, l'Amiral Pierre Vandier (13 juillet 2016 - 31 août 2020), par une publication depuis son compte Twitter, à la fin de journée durant laquelle eu lieu la cérémonie de découpe de la première tôle, soit le 18 mai 2020. Et c'est en septembre 2019 qu'avaient été dévoilés les numéros de coque des quatre bâtiments logistiques : C35, D35, E35 et F35, c'est-à-dire les futurs BRF n°1 Jacques Chevallier (2023 - 2063 ?), BRF n°2 Jacques Stosskopf (2025), BRF n°3 Émile Bertin (2027) et BRF n°4 Gustave Zédé (2029).
Ces quelques photographies permettent
d'apprécier l'avancement et la bonne conduite du chantier de construction
depuis les deux sites industriels en ayant reçu la charge. D'autres clichés
pourront éventuellement être ajoutés.
La cérémonie de découpe de la 1ière tôle
de la partie avant (73,82 mètres, 3 000 t en neuf blocs) du BRF n°1 Jacques
Chevallier (2023 - 2063 ?), au chantier naval de Castellammare di
Stabia (Fincantieri), près de Naples, du BRF n°1 Jacques Chevallier
(2023 - 2063 ?) a été exécuté « quelques jours » plus tôt que la diffusion du
communiqué de presse afférent (29 juin 2020). Et dès le 10 février 2021, la
pose était déposée dans l'une des formes de construction du chantier naval de
Castellammare di Stabia (Fincantieri), au cours d'une cérémonie.
C'est en novembre 2021 que furent achevés l'assemblage des treize blocs devant constituer la partie arrière et les superstructures (bloc passerelle, hangar aéronautique et PC cargaison) du futur BRF n°1 Jacques Chevallier (2023 - 2063 ?).
Les premiers marins commençant à former le
noyau de l'équipage d'armement sont aperçus à Saint-Nazaire le même mois. Les
premiers travaux qu'ils mènent consistent notamment dans leur participation au
processus d'inspection et de qualification des installations ainsi qu'à la
rédaction de la documentation des différentes installations du bord et des
futures procédures opérationnelles.
La mise sur cale du BRF n°1 Jacques
Chevallier (2023 - 2063 ?) aurait dû intervenir le 14 décembre, aux
Chantiers de l'Atlantique à Saint-Nazaire. Elle a été retardée du 14 au 15
décembre, en raison des mauvaises conditions régnant alors dans le golfe de
Gascogne. Ces dernières obligeaient le convoi, formé par la partie arrière -
officiellement livrée aux Chantiers de l'Atlantique le 6 novembre 2021 - et le
remorqueur de haute mer Amber II, parti de Naples mais obligé de faire
une escale imprévue à La Corogne, le 26 novembre 2021, afin de s'abriter. Et ce
n'était que le 12 décembre que la partie arrière prise en remorque a pu
reprendre la mer à direction de l'embouchure de l'estuaire de la Loire.
Le mercredi 15 décembre 2021, la remorque de l'Amber II a été remise aux trois remorqueurs portuaires VB Bretagne, VB Nantes et Croisic de Boluda vers 13 h 30, alors que régnait une brume assez épaisse jusqu'à Saint-Nazaire. Ils ont tiré la partie avant du BRF n°1 Jacques Chevallier (2023 - 2063 ?) jusqu'à la forme B où ils l'ont directement positionnée, peu après 14h00.

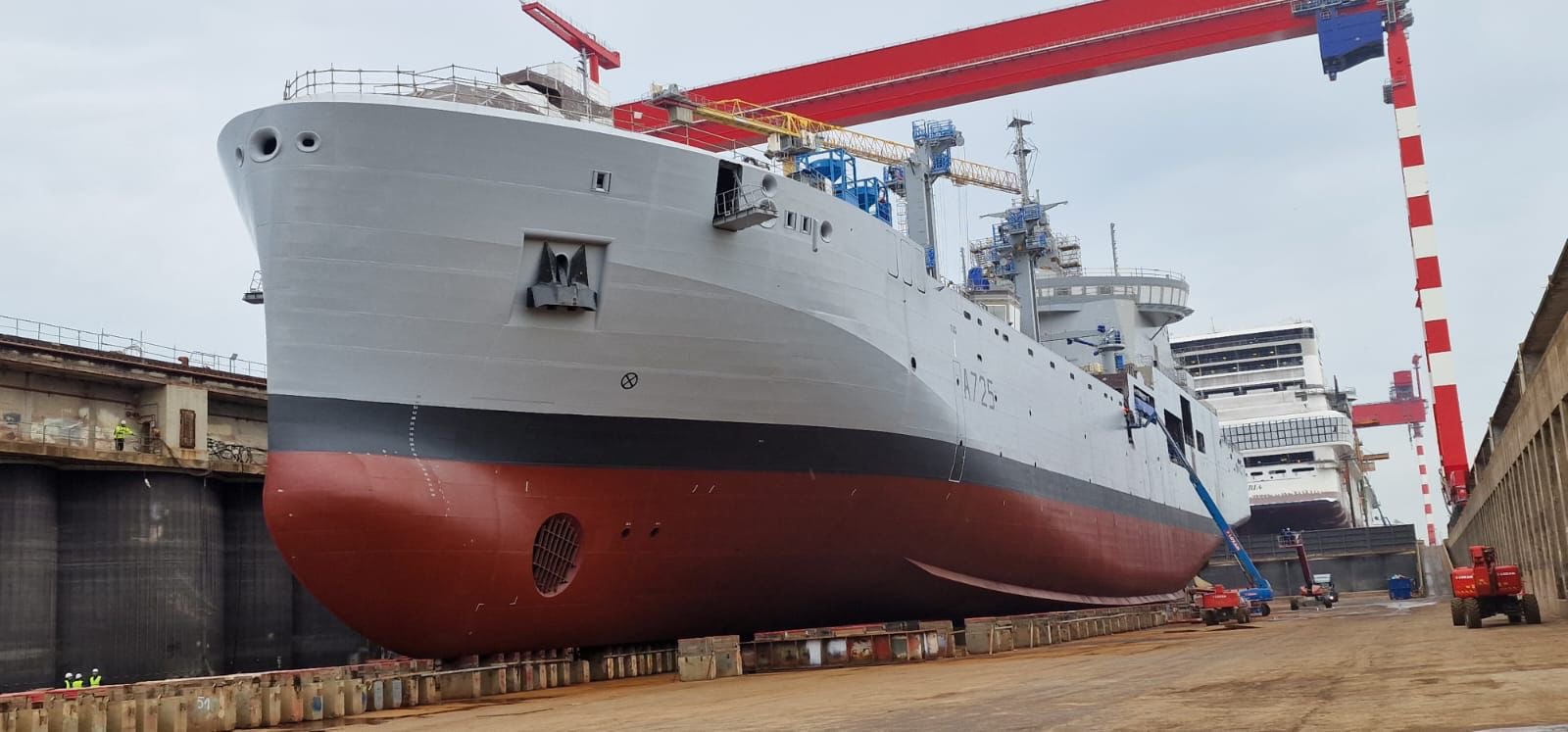

© D. R. - pour Le Fauteuil de Colbert. Le BRF n°1 Jacques Chevallier (2023 - 2063 ?), courant février 2022, dont le bloc achevant la partie avant, déposé le 7 février 2022, a été entièrement soudé. |
© Christian Plagué. Photographie du 24 février 2022 du BRF n°1 Jacques Chevallier (2023 - 2063 ?). |
© Bernard Biger - Les Chantiers de l'Atlantique. Le BRF n°1 Jacques Chevallier (2023 - 2063 ?) très probablement à la fin du mois de février ou bien courant mars 2022. |
© Ministère des Armées. Le BRF n°1 Jacques Chevallier (2023 - 2063 ?), le 28 avril 2021 et bénéficiant des dernières préparations en vue de sa mise à l'eau. |
© Ministère des Armées. Le BRF n°1 Jacques Chevallier (2023 - 2063 ?), le 28 avril 2021 et bénéficiant des dernières préparations en vue de sa mise à l'eau. |
© Chantiers de l’Atlantique. Début du remplissage de la forme B dans la nuit du 29 avril 2022, à partir de 01h00 . Le BRF n°1 Jacques Chevallier (2023 - 2063 ?) flottera vers 13h00 le jour-même. |
© Chantiers de l’Atlantique. Le BRF n°1 Jacques Chevallier (2023 - 2063 ?) flottera vers 13h00, le vendredi 29 avril 2022. |
© Marine nationale. Les safrans du BRF n°1 Jacques Chevallier (2023 - 2063 ?). |
Les prochains grands jalons du programme consisteront, dans un premier temps, dans la poursuite des travaux d’achèvement la partie amont du quai de la Prise d’Eau. C’est, aussi, à cet endroit que débutera la phase d’armement et, à terme, les essais constructeurs à quai. Il est prévu qu’une première sortie en mer soit effectuée dès novembre 2022 dans l’océan Atlantique.
La conduite des essais constructeur et Marine nationale sont la mission de l’équipage d’armement commandé par le capitaine de vaisseau Pierre Ginefri. Le vice-amiral Arnaud Provost-Fleury, adjoint organique à Brest de l’amiral commandant la Force d’Action Navale (FAN), remettait à cet équipage d'armement du Jacques Chevallier (2023 - 2063 ?) son fanion, signifiant ici son acte de naissance, le 14 janvier 2022. Cet équipage, fort d’un « noyau » de 30 marins (février 2022), va progressivement monter en puissance jusqu'à atteindre 76 marins à l'été 2022 puis 130 marins dès janvier 2023.
Le BRF n°1 Jacques Chevallier (2023 – 2063 ?) poursuivra ses essais constructeurs à quai, avec l’équipe d’armement de la Marine nationale, et à la mer à partir de sa première sortie à la mer en novembre 2022. Il poussera alors jusqu’à la base navale de Brest afin de mener la partie du programme d’essais dédiée aux infrastructures portuaires brestoises et aux premiers essais de Ravitaillement A la Mer (RAM) avec des FREMM classe Aquitaine (8).
Au début du mois de janvier 2023 et dans la poursuite de son programme d’essais, le Jacques Chevallier naviguera jusqu’à la base navale de Toulon où – outre les essais avec les infrastructures locales – il aura à mener des RAM avec le porte-avions Charles de Gaulle (2001 – 2038 ?) ainsi qu’avec un Sous-marin Nucléaire d’Attaque (SNA) : voire deux, un Rubis (6) et un le Suffren (2022) ? Il est prévu que le BRF n°1 soit livré fin janvier 2023 à la Marine nationale.
Les essais Marine nationale continueront jusqu’au deuxième semestre 2022. Le BRF n°1 devra encore accomplir sa Traversée de Longue Durée (TLD) durant le deuxième semestre 2023 et bénéficier d’un Arrêt Technique (AT « zéro » ?) afin de le remettre en état à l’issue de celle-ci et, éventuellement, d’apporter des modifications matérielles aux installations qui auraient pu souffrir de leur mise à l’épreuve par la TLD. L’admission au service actif sera prononcée fin 2023.
